Integrare un gestionale ERP aziendale significa adottare una piattaforma centralizzata che unifica processi, dati e sistemi in un’unica fonte di verità operativa. Un ERP (Enterprise Resource Planning) non è semplicemente un software contabile: è l’infrastruttura digitale che collega vendite, magazzino, acquisti, logistica e finanza in tempo reale. Soluzioni come SAP Business One, Odoo e TeamSystem dominano il mercato italiano delle PMI, ma la scelta e l’implementazione corretta fanno la differenza tra un progetto di successo e uno costoso fallimento. Questa guida ti accompagna dall’analisi preliminare fino all’ottimizzazione continua, con esempi concreti e criteri tecnici precisi.
Quali sono i prerequisiti per integrare un gestionale ERP in azienda?
Prima di valutare qualsiasi soluzione ERP, devi mappare i processi aziendali esistenti con precisione chirurgica. Questo significa documentare ogni flusso operativo: dall’ordine del cliente alla fatturazione, dalla ricezione merci alla gestione del magazzino. Pianificazione strategica e analisi dei processi sono prerequisiti indispensabili per il successo dell’ERP nelle PMI. Senza questa fotografia iniziale, rischi di automatizzare processi difettosi invece di migliorarli.
La valutazione dell’infrastruttura IT esistente è il secondo passo obbligatorio. Devi sapere quali sistemi sono già in uso, quali dati devono essere migrati e quali integrazioni sono necessarie fin dal giorno uno. Un criterio tecnico spesso sottovalutato è la presenza di API REST documentate: senza di esse, ogni connessione con sistemi esterni diventa un progetto custom costoso e fragile. Le API documentate rappresentano la spina dorsale di ogni integrazione efficace e un fattore critico di scala e flessibilità.

La scelta tra ERP cloud e on-premise dipende direttamente dalla dimensione aziendale. Per PMI con meno di 20 dipendenti il modello cloud SaaS è preferibile per costi e semplicità, mentre la soluzione on-premise ha senso sopra i 50 dipendenti con un reparto IT strutturato. Questa distinzione non è solo economica: il cloud elimina la gestione dell’hardware e garantisce aggiornamenti automatici, mentre l’on-premise offre maggiore controllo sui dati sensibili.
Prima di procedere, verifica questi elementi fondamentali:
- Mappa dei processi: documenta ogni flusso operativo con input, output e responsabili
- Obiettivi misurabili: definisci KPI specifici (riduzione errori ordini, tempi di evasione, visibilità stock)
- Inventario IT: elenca tutti i software in uso e le integrazioni necessarie
- Budget realistico: includi licenze, implementazione, formazione e manutenzione nel calcolo
- Team di progetto: identifica un responsabile interno con autorità decisionale
Consiglio Pro: Prima di contattare qualsiasi fornitore ERP, prepara un documento di requisiti funzionali di almeno 5 pagine. I vendor che non chiedono di vederlo prima di fare un’offerta sono un segnale d’allarme.
Come scegliere il software gestionale ERP più adatto alla tua PMI?
La selezione del software giusto richiede un confronto strutturato su criteri oggettivi, non solo su demo commerciali. Odoo è la soluzione open source più flessibile per PMI con esigenze di personalizzazione elevata. SAP Business One è orientato a realtà con processi complessi e budget più consistenti. TeamSystem domina il mercato italiano per la gestione contabile e fiscale. Microsoft Dynamics 365 è la scelta naturale per aziende già nell’ecosistema Microsoft.
| Soluzione | Costo indicativo | Punti di forza | Ideale per |
|---|---|---|---|
| Odoo | Da 20€/utente/mese | Modularità, open source, API native | PMI con esigenze personalizzate |
| SAP Business One | Da 100€/utente/mese | Affidabilità, reportistica avanzata | PMI strutturate, 20-250 dipendenti |
| TeamSystem | Variabile | Compliance italiana, integrazione fiscale | Aziende con focus contabile/HR |
| Dynamics 365 | Da 65€/utente/mese | Ecosistema Microsoft, AI integrata | Aziende già su Microsoft 365 |

Il costo totale di proprietà (TCO) è la metrica che più spesso sorprende i manager durante l’implementazione. Migrazione, formazione e manutenzione pesano fino al 50% dell’investimento totale, con la spesa reale che può essere tre o quattro volte superiore al prezzo di listino. Questo significa che un ERP da 500 euro al mese può costare realisticamente 2.000 euro al mese se si considerano tutti i costi nascosti.
La scalabilità delle licenze utenti è un altro fattore critico. Alcune soluzioni applicano costi per modulo aggiuntivo, altre per numero di utenti concorrenti. Valuta sempre la traiettoria di crescita a tre anni: un sistema economico oggi può diventare insostenibile quando aggiungi 10 dipendenti o apri un secondo magazzino. Il rischio di lock-in del fornitore, ovvero la difficoltà di migrare a un altro sistema in futuro, va considerato fin dalla fase di selezione.
Consiglio Pro: Chiedi sempre una demo con i tuoi dati reali, non con quelli di esempio del vendor. La differenza tra come appare un ERP con dati puliti e come funziona con i tuoi dati storici è spesso rivelatrice.
Quali sono le fasi pratiche per implementare un gestionale ERP?

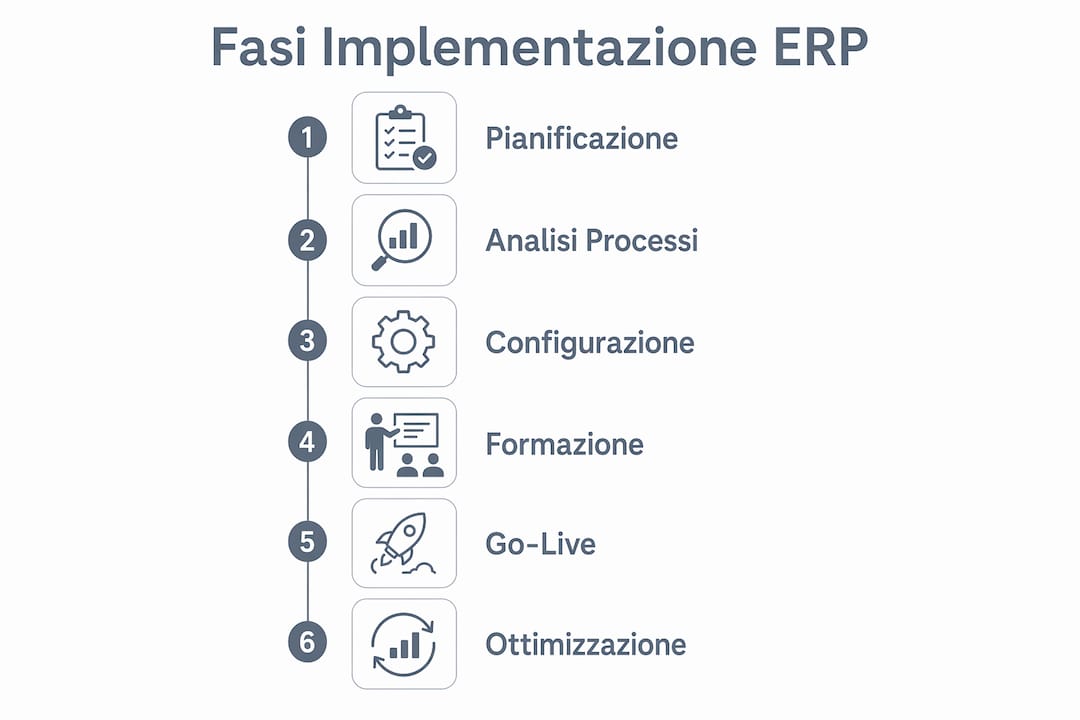

L’implementazione di un ERP segue un percorso strutturato che non ammette scorciatoie. Ecco le fasi operative in sequenza:
- Pianificazione e roadmap: definisci milestone, responsabilità e date di consegna. Stabilisci se procedere con un approccio graduale (modulo per modulo) o big bang (tutto in una volta). Per le PMI, l’approccio graduale riduce il rischio operativo.
- Configurazione del sistema: personalizza l’ERP in base ai tuoi processi, ma mantieni le personalizzazioni al minimo. La personalizzazione eccessiva complica gli aggiornamenti futuri e aumenta i costi di manutenzione.
- Integrazione con sistemi esterni: collega l’ERP con CRM, piattaforme e-commerce, WMS e altri software. L’integrazione con CRM e WMS automatizza i flussi di dati, riduce gli errori manuali e elimina i silos informativi. Per chi gestisce vendite online, l’integrazione con l’ecommerce è spesso il primo modulo da attivare.
- Migrazione e pulizia dati: questa fase è spesso la più sottovalutata. Dati puliti dimezzano tempi e costi di migrazione. Prima di importare qualsiasi dato nel nuovo sistema, elimina duplicati, correggi errori e standardizza i formati.
- Test di sistema: esegui test funzionali su ogni processo critico prima del go-live. Simula scenari reali: un ordine completo dalla ricezione alla fatturazione, una resa fornitore, un inventario di magazzino.
- Formazione e go-live: la resistenza al cambiamento può compromettere il successo dell’ERP anche quando il sistema è tecnicamente perfetto. Piani di formazione personalizzati per ruolo, non generici, fanno la differenza.
| Fase | Durata tipica PMI | Rischio principale |
|---|---|---|
| Pianificazione | 2-4 settimane | Obiettivi vaghi |
| Configurazione | 4-8 settimane | Personalizzazioni eccessive |
| Migrazione dati | 2-6 settimane | Dati sporchi o incompleti |
| Test e formazione | 2-4 settimane | Formazione insufficiente |
| Go-live e stabilizzazione | 4-8 settimane | Mancanza di supporto post-lancio |
Consiglio Pro: Non pianificare il go-live nei mesi di picco operativo. Se la tua azienda ha un periodo di alta stagione, scegli un momento di bassa attività per ridurre l’impatto di eventuali problemi tecnici.
Come ottimizzare e mantenere integrato l’ERP nel tempo?
Un ERP non è un progetto con una data di fine: è un sistema vivo che richiede attenzione continua. Le aziende che ottengono il massimo valore dai loro gestionali sono quelle che trattano l’ottimizzazione come un processo permanente, non come un’attività post-implementazione da esaurire in poche settimane.
Le pratiche di manutenzione più efficaci includono:
- Monitoraggio delle prestazioni: analizza mensilmente i KPI definiti in fase di pianificazione. Se i tempi di evasione ordini non migliorano dopo sei mesi, c’è un problema di configurazione o di adozione.
- Aggiornamenti e patch di sicurezza: applica gli aggiornamenti del vendor con regolarità. I sistemi non aggiornati sono vulnerabili e spesso incompatibili con le nuove integrazioni.
- Feedback strutturato degli utenti: raccogli feedback dagli utenti ogni trimestre. Chi usa il sistema ogni giorno identifica inefficienze che nessun consulente esterno può vedere.
- Integrazione con AI: nel 2026, Dynamics 365 con Copilot AI, SAP Joule e i moduli AI di Odoo permettono automazione intelligente e previsioni di business. Valuta l’adozione di questi strumenti quando il sistema base è stabile.
- Roadmap evolutiva: pianifica ogni anno le nuove integrazioni o i nuovi moduli da attivare. Un ERP che non cresce con l’azienda diventa rapidamente un freno, non un acceleratore.
Per le aziende con operazioni logistiche complesse, la tracciabilità delle merci in magazzino è spesso il primo ambito dove l’ottimizzazione post-implementazione genera ritorni misurabili.
Quali sono gli errori più comuni nell’integrazione di un ERP?
Gli errori che affossano i progetti ERP nelle PMI sono prevedibili e prevenibili. Il problema è che la maggior parte dei manager li scopre solo dopo averli commessi.
- Digitalizzare le inefficienze: l’errore più frequente è implementare l’ERP senza ottimizzare prima i processi. Digitalizzare un processo difettoso non lo migliora: lo rende più veloce e più costoso da correggere in seguito.
- Sottovalutare il TCO: molte aziende confrontano solo i prezzi di listino delle licenze. Il costo totale di proprietà può triplicare il costo di acquisto iniziale quando si includono implementazione, migrazione, formazione e manutenzione.
- Escludere il personale: un ERP scelto solo dal management e imposto agli utenti finali genera resistenza attiva. Coinvolgi i responsabili operativi fin dalla fase di selezione.
- Ignorare l’interoperabilità: integrare tecnicamente due sistemi non significa che comunichino in modo efficiente. Verifica che i dati fluiscano correttamente in entrambe le direzioni e che i formati siano compatibili.
- Personalizzare troppo: ogni modifica al codice standard del gestionale è un debito tecnico futuro. Adatta i processi alle funzionalità standard dove possibile, non il contrario.
“Il progetto ERP non fallisce per ragioni tecniche. Fallisce perché l’azienda non era pronta a cambiare il modo in cui lavora.” Questa è la lezione che emerge da quasi ogni implementazione problematica nelle PMI italiane.
Punti chiave
L’integrazione di un gestionale ERP aziendale richiede analisi dei processi, scelta tecnologica consapevole e un piano di implementazione strutturato per generare valore reale e misurabile.
| Punto | Dettagli |
|---|---|
| Analisi preliminare obbligatoria | Mappa i processi e definisci KPI prima di valutare qualsiasi soluzione ERP. |
| TCO come metrica decisionale | Il costo reale può triplicare il prezzo di listino: includi migrazione, formazione e manutenzione. |
| API documentate come criterio chiave | Senza API REST native, ogni integrazione diventa un progetto custom costoso. |
| Implementazione graduale per PMI | L’approccio modulo per modulo riduce il rischio operativo rispetto al big bang. |
| Ottimizzazione continua post go-live | Un ERP genera valore nel tempo solo con monitoraggio, aggiornamenti e formazione continua. |
L’integrazione ERP nelle PMI: cosa ho imparato sul campo
Ho visto decine di progetti ERP nelle PMI italiane. La maggior parte di quelli che falliscono condividono un tratto comune: l’azienda ha scelto il software prima di capire i propri processi. È come comprare un abito su misura senza prendere le misure.
Il punto che trovo più controintuitivo è questo: le PMI che ottengono i migliori risultati dall’integrazione ERP non sono quelle con il budget più alto o il software più sofisticato. Sono quelle che hanno dedicato più tempo alla fase di analisi e meno tempo a guardare le demo commerciali. Un Odoo configurato bene su processi ottimizzati batte un SAP implementato male su processi caotici, ogni volta.
C’è anche un tema culturale che nessun consulente ama affrontare apertamente: la resistenza al cambiamento non viene dai dipendenti, viene dai manager intermedi che temono di perdere controllo su informazioni che prima gestivano in modo opaco. Un ERP rende tutto visibile, e questo spaventa chi ha costruito il proprio potere sull’asimmetria informativa. Affrontare questo problema esplicitamente, prima dell’implementazione, è la mossa più importante che un imprenditore possa fare.
La mia raccomandazione pratica: scegli una soluzione con API aperte e documentate, pianifica un’implementazione graduale, e investi almeno il 20% del budget totale in formazione. Non è un costo: è l’unico modo per trasformare un software in un vantaggio competitivo reale. Per chi gestisce vendite e logistica, vale la pena esplorare come un software ERP possa supportare concretamente la gestione aziendale quotidiana.
— Stefano
Softshop per la gestione integrata del tuo ERP aziendale
Softshop è la piattaforma gestionale pensata per PMI che vogliono integrare vendite, magazzino e logistica senza affrontare implementazioni complesse o costi nascosti. Disponibile in modalità cloud e desktop, Softshop si connette nativamente con sistemi e-commerce e gestisce più depositi in tempo reale, rispondendo esattamente alle esigenze di integrazione che abbiamo descritto in questa guida.

Con oltre 28.000 aziende clienti e 30 giorni di prova gratuita senza obbligo di acquisto, Softshop offre un punto di partenza concreto per chi vuole ottimizzare la gestione ordini e vendite o strutturare meglio la gestione dei fornitori all’interno di un sistema integrato. La compatibilità con Windows, Mac e Linux, insieme al supporto tecnico prioritario, lo rende adatto anche a realtà con infrastrutture IT eterogenee.
FAQ
Cos’è un ERP e perché serve alle PMI?
Un ERP è un sistema gestionale centralizzato che unifica dati e processi aziendali in un’unica piattaforma. Per le PMI, riduce gli errori manuali, elimina i silos informativi e migliora le decisioni operative grazie a dati in tempo reale.
Quanto costa implementare un ERP aziendale?
Il costo totale di proprietà include licenze, migrazione, formazione e manutenzione e può triplicare il prezzo di listino iniziale. Una PMI deve pianificare un budget realistico che vada ben oltre il canone mensile del software.
Meglio un ERP cloud o on-premise per una PMI?
Per aziende con meno di 20 dipendenti, il cloud SaaS è preferibile per costi ridotti e semplicità di gestione. La soluzione on-premise è più adatta sopra i 50 dipendenti con un reparto IT interno dedicato.
Quanto tempo richiede l’implementazione di un ERP?
Un’implementazione completa per una PMI richiede tipicamente da tre a sei mesi, includendo configurazione, migrazione dati, test e formazione. L’approccio graduale allunga i tempi ma riduce significativamente il rischio operativo.
Come si integra un ERP con altri software aziendali?
L’integrazione avviene tramite API REST documentate, che permettono lo scambio automatico di dati tra l’ERP e sistemi come CRM, e-commerce e WMS. Senza API native, ogni connessione richiede sviluppo custom con costi e tempi aggiuntivi.
Raccomandazione
- Gestione giacenze magazzino PMI: guida pratica - SoftShop Gestionale Magazzino Intelligente
- Perché integrare ecommerce con più magazzini - SoftShop Gestionale Magazzino Intelligente
- Vantaggi software multiutente aziendale per PMI - SoftShop Gestionale Magazzino Intelligente
- Software ERP cos’è - SoftShop Gestionale Magazzino Intelligente
Commenti
Nessun commento ancora. Sii il primo a commentare!
Lascia un Commento
